10月31日,国家“十四五”重点工程、国家发改委产供储销体系建设重点项目——国家管网集团文23储气库顺利完成扩能。作为我国中东部地区最大的储气库,文23储气库自投运以来已历经“六注五采”,为保障国家能源安全、推动区域绿色低碳发展提供坚实支撑。
分期建设
扩能工程提升保供能力22%

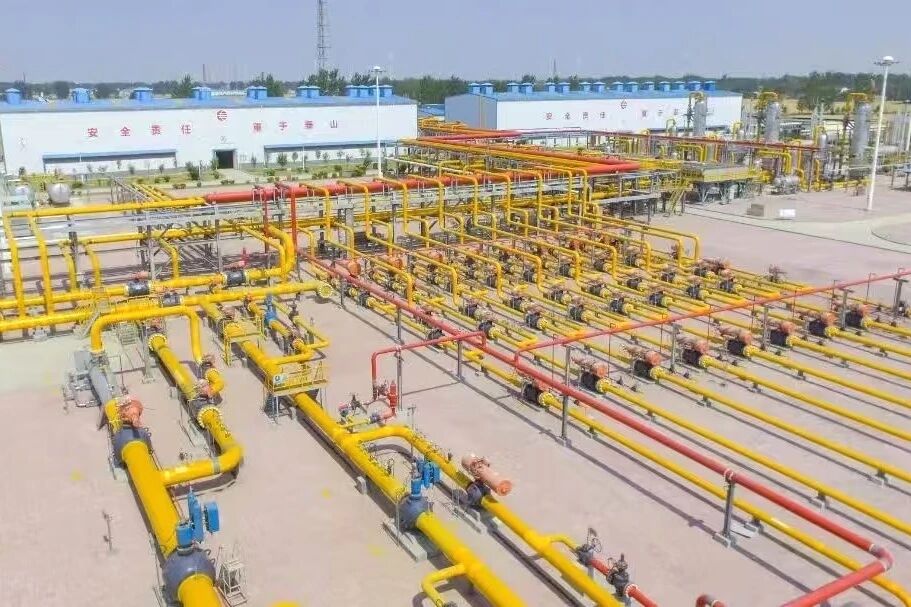

文23储气库设计总库容超100亿立方米,工作气量40.02亿立方米,在我国中东部地区的天然气调峰保供中占据核心地位。储气库分两期规划建设,一期工程于2019年7月正式建成并投入运行;二期扩能工程作为提升储气能力的关键举措,新建24口注采井、扩建现有注采站、新增4台注气压缩机,以及配套建设4座丛式井场和相应的采气集输支干线。

随着二期扩能工程的完成,文23储气库新增库容19.34亿立方米,新增工作气量5.2亿立方米,日注气能力增加800万立方米,日调峰采气能力增加650万立方米,整体储气调峰能力提升22%。在冬季天然气供应高峰期,储气库日供气量可满足6500万户家庭的用气需求,极大增强了其在天然气供应保障中的作用,对保障华北地区和黄河流域的民生用气、服务经济社会发展具有重要意义。
科技赋能
构建全业务链智能运营
国家管网集团坚持科技赋能,加快推进文23储气库国产化、智能化技术应用。通过自主创新与国产化改造,实现压缩机组、三甘醇脱水装置等关键设备国产化,有效提高设备运行的稳定性与自主性。

在智能化运营方面,文23储气库运用激光甲烷遥测云台、压缩机远程在线监测等技术,实现了远程工艺调整切换、压缩机一键启停、地面井下安全阀远程关断等智能化操作,构建起覆盖储气库全业务链的智能运营体系,大幅提升运营效率与安全保障水平。
地下“粮仓”
筑牢能源安全屏障
作为我国中东部地区库容最大、工作气量最高、调峰能力最强的储气设施,文23储气库自投产以来累计注采气量超240亿立方米,有效保障了区域能源供应和调峰需要,为保障国家能源安全和华北地区天然气稳定供应充分“蓄能”。

此次扩能工程的投运,进一步提升了天然气“全国一张网”的储气调峰和应急保障能力。未来,文23储气库将持续推进扩容扩能与达容达产,充分发挥冬季天然气保供“地下粮仓”的重要作用,为优化我国能源结构、助力实现“双碳”目标贡献力量。
“十四五”以来,国家管网集团加快LNG接收站和地下储气库建设,建成投运漳州LNG接收站、天津LNG接收站二期,完成金坛、刘庄、文23储气库等扩能达产项目,新增储气能力近50亿立方米,为我国天然气产供储销体系建设提供重要支撑。
