中俄东线天然气管道是习近平总书记亲自谋划推动的重大战略性工程,是党中央从确保国家能源安全的战略高度作出的重大决策,是“一带一路”倡议下中俄能源设施互联互通、合作共赢的标志性项目。中俄东线北起黑龙江黑河,南至上海,途经9个省、自治区、直辖市,全长5111公里,分北段(黑龙江黑河—吉林长岭)、中段(吉林长岭—河北永清)、南段(河北永清—上海)三段核准建设,其中北段、中段已分别于2019年12月2日、2020年12月3日投产。2024年12月2日,随着南段最后一段管道建成,历时近10年建设的中俄东线天然气管道全线贯通,年输气能力提升至380亿立方米,与东北管网、陕京管道系统、西气东输管道系统、沿海多座液化天然气接收站等实现互联互通,有效增强我国东部地区天然气供应能力和应急调峰保障能力,对“十四五”期间构建我国天然气管网“四大战略通道+五纵五横”新格局、更好保障国家能源安全和经济安全具有重要意义。
国家主席习近平和俄罗斯总统普京在上海共同见证中俄两国政府签订《中俄东线天然气合作项目备忘录》。
中俄东线天然气管道(境内段,以下简称中俄东线)开工建设。

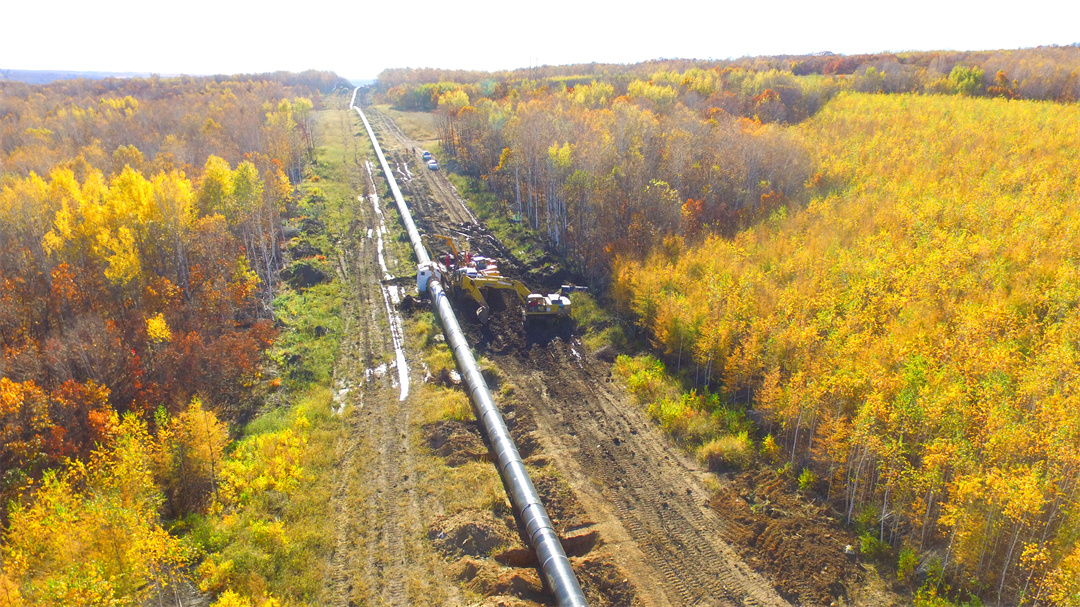

中俄东线试验段一期开工,针对国产1422毫米、X80管道进行管材检验,焊接施工等现场验证,为中俄东线全面开工积累经验。
中俄东线中段(吉林长岭—河北永清)在位于辽宁省沈阳市法库县境内的各标段同时打火开焊,中俄东线中段正式拉开全面建设大幕。
中俄东线北段(黑龙江黑河—吉林长岭)最后一道焊口完成焊接,全线完工,实现了与哈沈、秦沈等天然气管网互联互通。
国家主席习近平在北京与俄罗斯总统普京视频连线,随着两国元首下达指令,中俄东线北段(黑龙江黑河—吉林长岭)正式投产通气。
中俄东线南段(河北永清—上海)长江盾构穿越工程开工,中俄东线南段建设正式启动。
中俄东线中段(吉林长岭—河北永清)永清联络压气站动火施工完成,中俄东线中段全线贯通。
中俄东线中段(吉林长岭—河北永清)投产通气,来自俄罗斯的清洁能源抵达京津冀腹地,为首都经济圈的快速发展注入新动力。

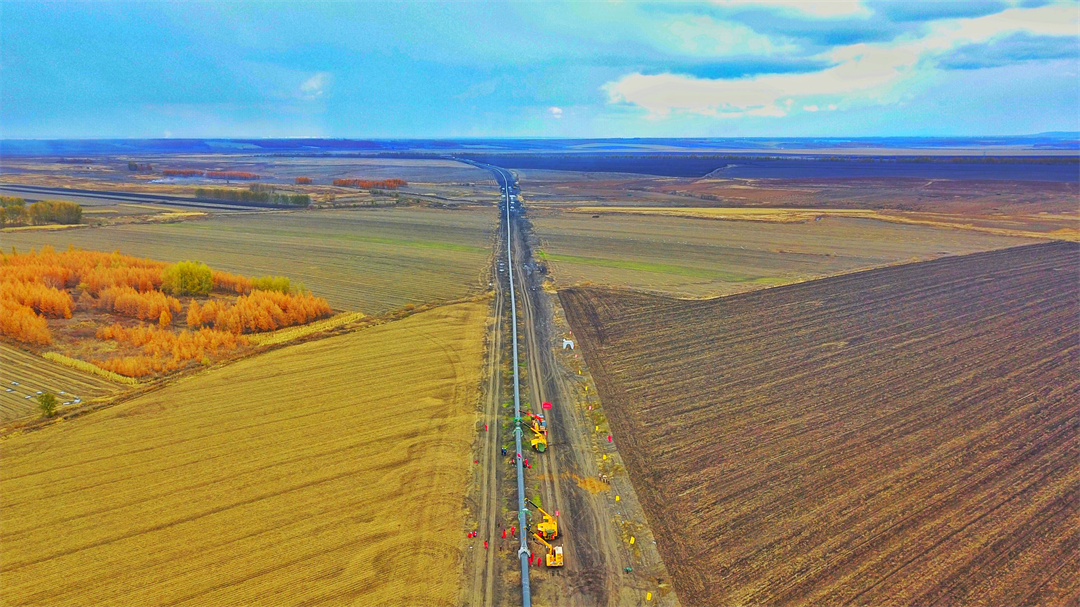

中俄东线南段(河北永清—上海)江苏段线路第七标段正式开工,中俄东线南段建设全面铺开。
作为中俄东线南段的重要组成部分,中俄东线河北安平—山东泰安段正式投产,我国东部能源通道进一步完善,环渤海地区能源供给能力不断提升。

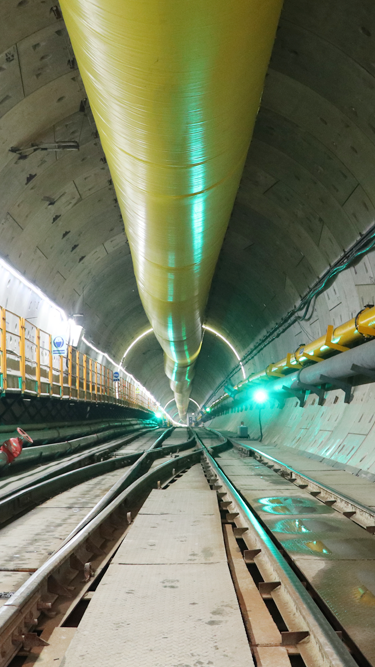

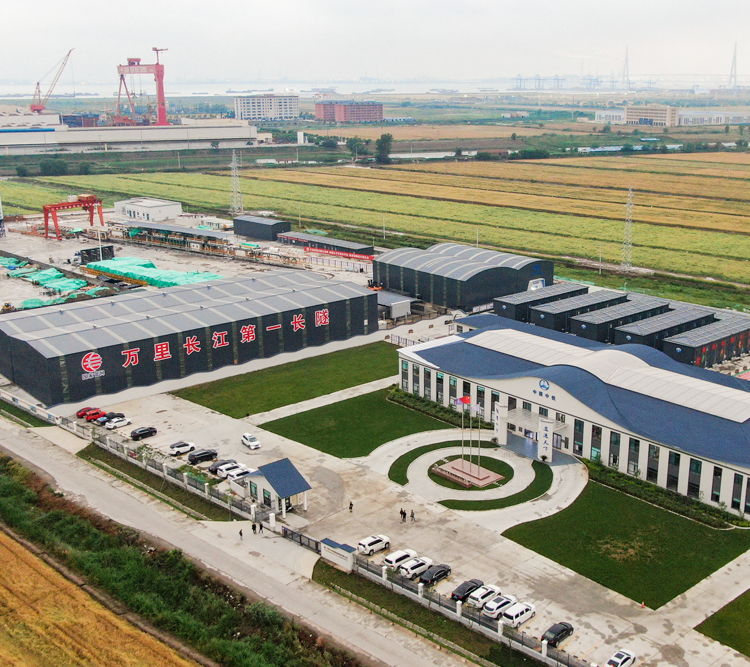

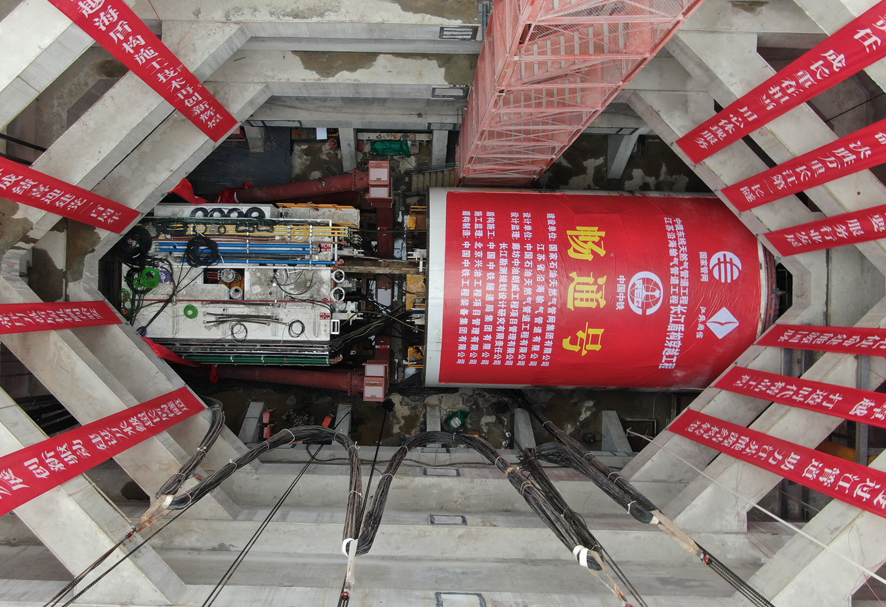

“万里长江第一长隧”——中俄东线长江盾构穿越隧道顺利贯通,比计划工期提前了14个月。
中俄东线泰安至泰兴段提前半年建成投产,至此,我国东部能源通道全面贯通,该段的贯通使来自西伯利亚的清洁能源,从小兴安岭入境,经东三省、京津冀、环渤海南下抵达长三角地区。实现中俄东线与西气东输管道互联互道,长三角区域天然气保障能力可提升5000万立方米/日。
位于江苏南通的中俄东线长江盾构穿越工程完成管道敷设,主体工程全面完工。
中俄东线与西气东输一线甪直联络站互联互通特级动火作业完成, 中俄东线与西气东输一线正式连通,日均输气量增加超4000万立方米。
随着位于江苏海门的最后一道焊口焊接完成,我国东部能源战略通道中俄东线全线完工。
中俄东线全线贯通,年输气能力达到380亿立方米。
