工人日报客户端:川气东送二线隧道四标掘进任务完成三分之二
来源: 工人日报
时间: 2026-10-16
字号:
小
中
大

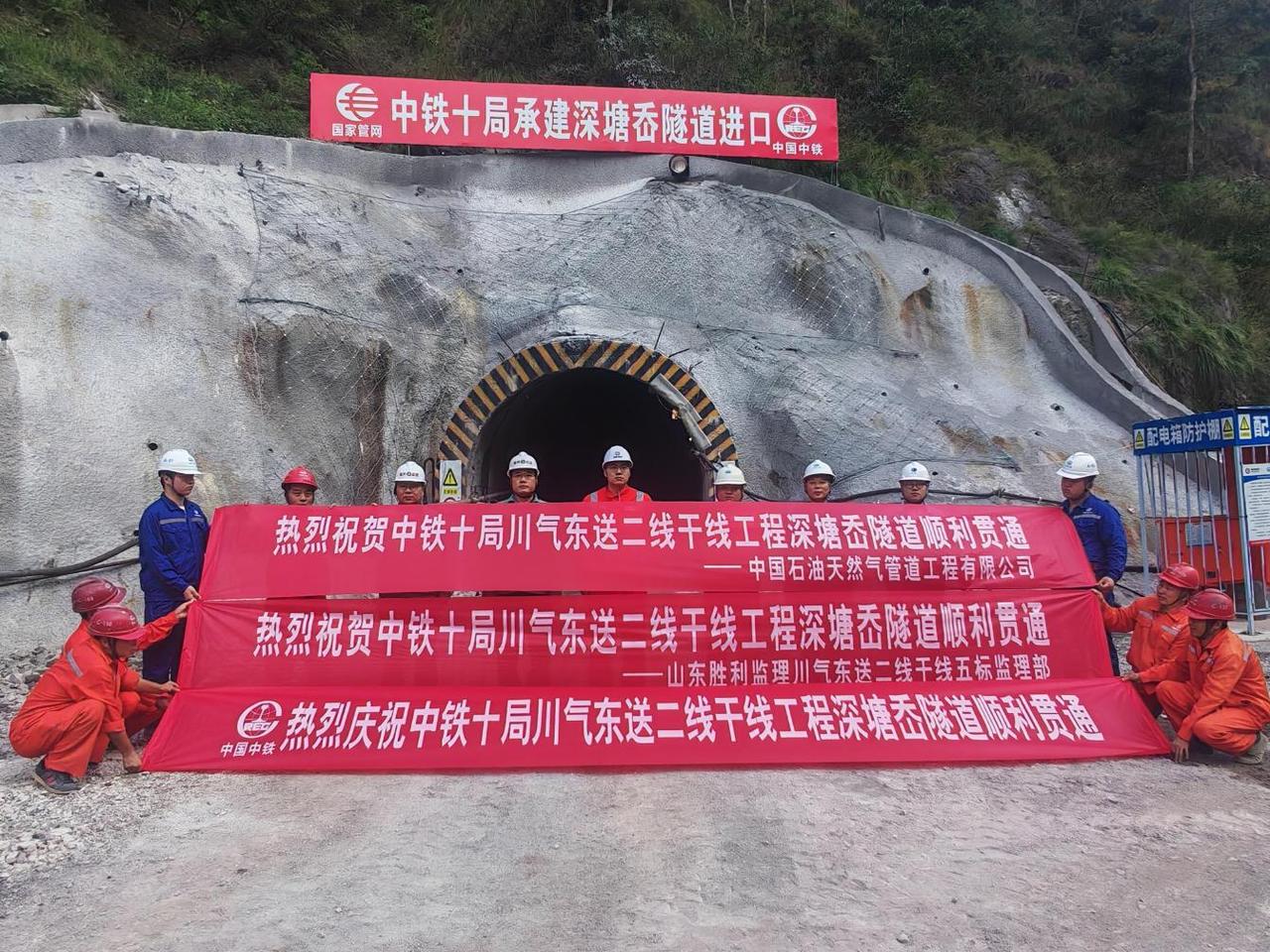

近日,由国家管网集团投资建设、中铁十局承建的川气东送二线天然气管道工程鄂豫赣皖浙闽段干线工程隧道四标段深塘岙隧道顺利贯通,项目累计完成开挖支护进尺超两万八千米,隧道掘进完成三分之二,工程建设取得阶段性胜利。

项目地处浙江金华、丽水、台州及温州四市交界的崇山峻岭之中,共承担27座隧道的掘进任务,隧道总长41.95千米,其中长度大于2千米的隧道有8座。施工面临“线路长、断面小、地质杂、坡陡险、环保严”五大严峻挑战,项目团队需要在3.2米×3.2米的狭窄空间内,穿越风化沉凝灰岩、凝灰质泥岩等复杂地层,攻克富水地质、超10%纵坡等施工风险。

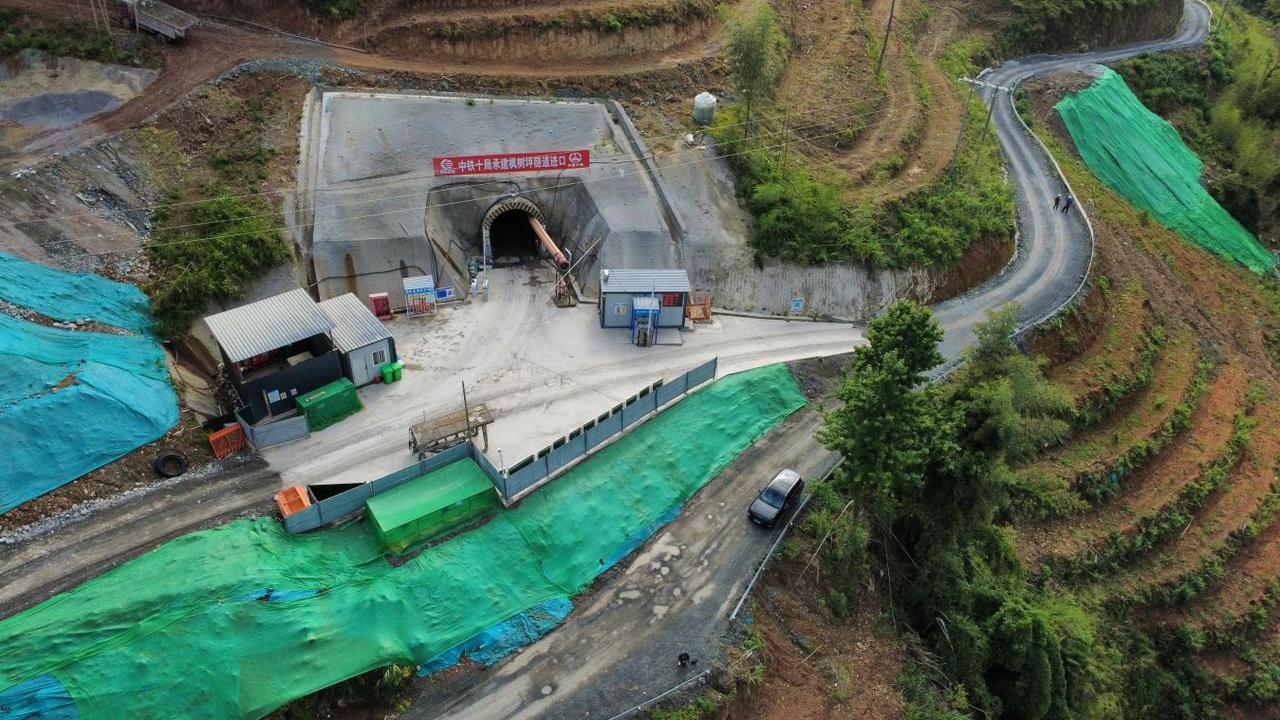

坚持标准先行,构建全过程管理体系。面对重重困难,项目团队坚持“标准先行、体系引领”,构建起全方位、全周期的标准化施工管理体系,确立“1个战略导向+4大核心维度+5大核心管理理念”的管理思路,全面推行临建工程标准化、隧道工程标准化、安全环水保标准化。通过编制作业指导书、技术交底及“三超治理”考核管理办法,将管理触角延伸至每一个作业班组、每一道施工工序,把责任压实到每一个岗位。在临建工程上,严格执行洞口“一洞一景”策划,规范现场标识标牌、门禁系统及视频监控布局。在隧道施工中,实施气体监测、视频全覆盖及机械360°摄像监控,确保施工现场可视、可控、可溯。

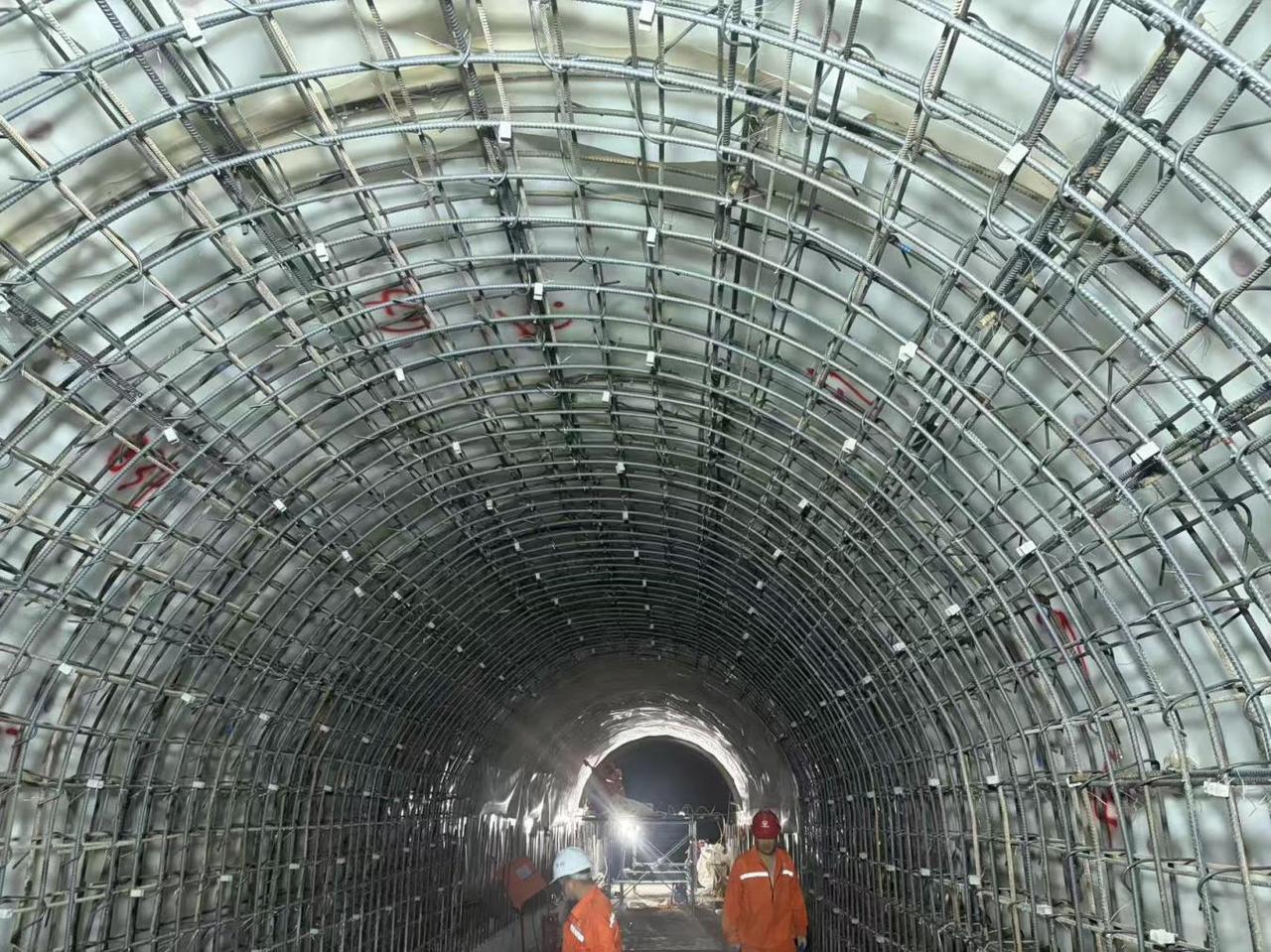

聚焦工艺创新,以“智造”赋能提速增效。针对小断面隧道施工效率低、安全风险高的痛点,强化技术创新与工艺优化,以“智造”赋能提速增效。项目团队深入开展爆破参数优化与钻杆匹配技术研究,动态调整孔网参数、装药结构及起爆网路,并将3米钻杆升级为2.5米+3.5米钻杆结合使用,使平均单循环进尺由2.2米提升至2.8米,工序循环时长从18.8小时压缩至13.8小时。为解决喷浆作业覆盖面小、回弹率高的问题,将传统单喷头湿喷机改造为双喷头同步作业模式,喷射同等断面耗时由5.5小时减少至2.8小时,大幅提升了支护质量与施工速度。此外,针对洞内会车难、出渣慢的难题,在合适位置增设临时倒车洞,优化车辆通行路径,单循环出渣耗时降低1至2小时,有效破解了“能挖不能出”的瓶颈。在珠龙隧道等工期压力大的控制性工程中,计划通过采用单口衬砌双台车拼接浇筑工艺,双向同步施工工效可达48米/天,有效缩短衬砌作业时间,保障关键节点按期兑现。

强化底线思维,筑牢安全绿色防线。项目团队始终秉持“安全为先、绿色低碳”的发展理念,构建起严密的安全防护网和绿色守护网。面对山区地表水系多、防汛压力大的现状,项目部编制专项应急救援预案,常态化开展防洪防汛演练与风险源辨识,严格执行安全作业票签批制度。持续深化“党建+安全”,建立党员安全包保制度,细化党员责任区与关键工序管控要点,充分发挥党员先锋模范作用,现场安全风险大幅下降、隐患排查整改效率显著提升。在环保方面,针对厚仁水库、黄山隧道等生态敏感区,高标准建设洞口四级沉淀池,实施表土剥离苫盖、临时弃渣拦挡及机械设备防渗漏措施,确保施工废水达标排放。

截至目前,项目金钩隧道、枫树坪隧道、百花隧道等8座隧道已先后贯通。下一步,中铁十局项目团队将紧盯剩余工程量,科学组织施工,持续优化资源配置,全力克服台风汛期、火工品管控及弃渣消纳等外部制约因素,适时开展劳动竞赛活动,掀起全隧大干快上热潮,力争早日实现全线贯通目标。

川气东送二线工程是国家“十四五”规划重点能源项目,也是构建我国“全国一张网”天然气管网格局的关键一环。建成投用后,这条横贯浙西南的“能源动脉”将把清洁能源源源不断地输送到千家万户,为沿线经济社会高质量发展注入强劲动力,对于完善我国长三角地区天然气管网布局、提升区域能源保供能力具有深远意义。(通讯员:余清燕 路强国)
