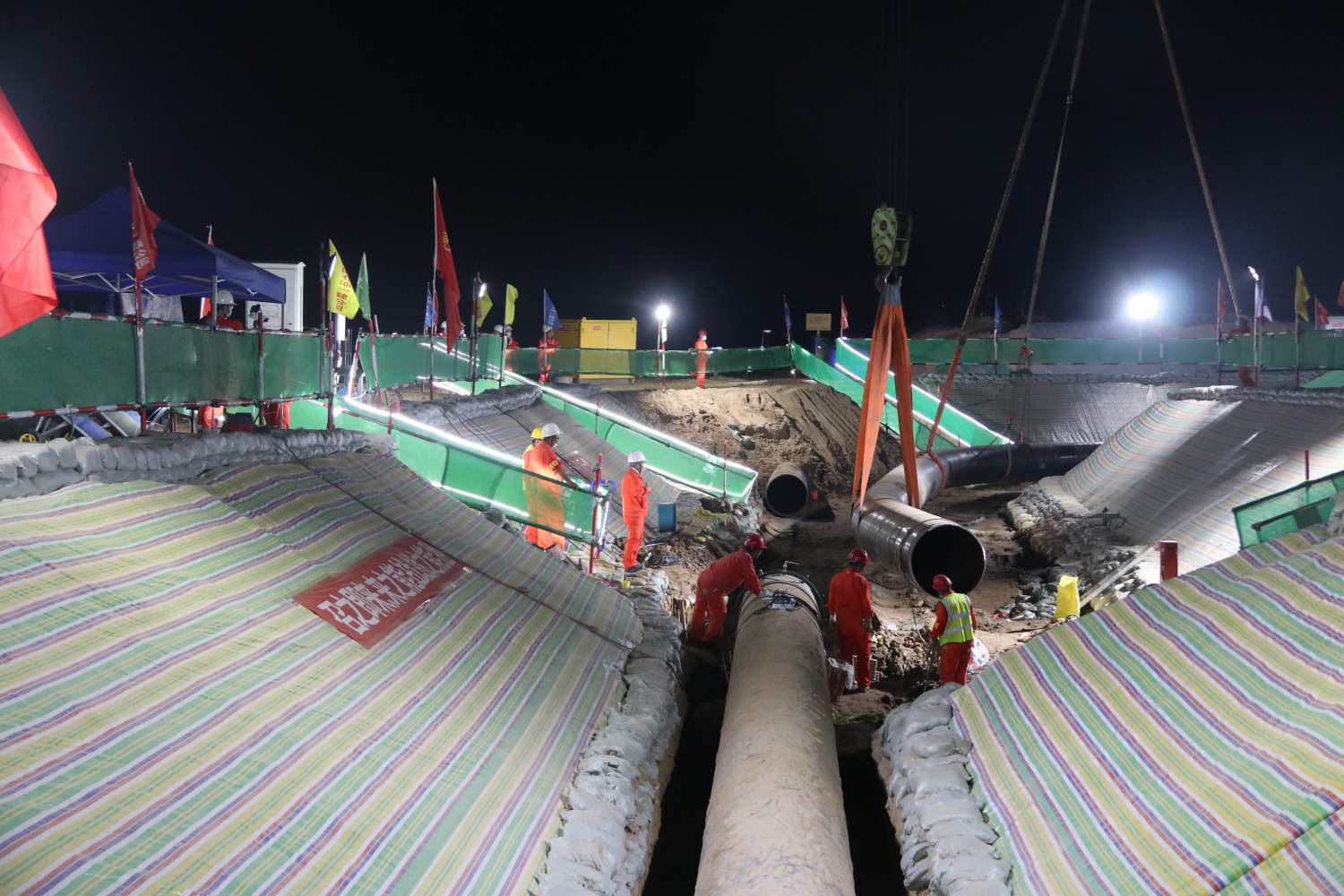

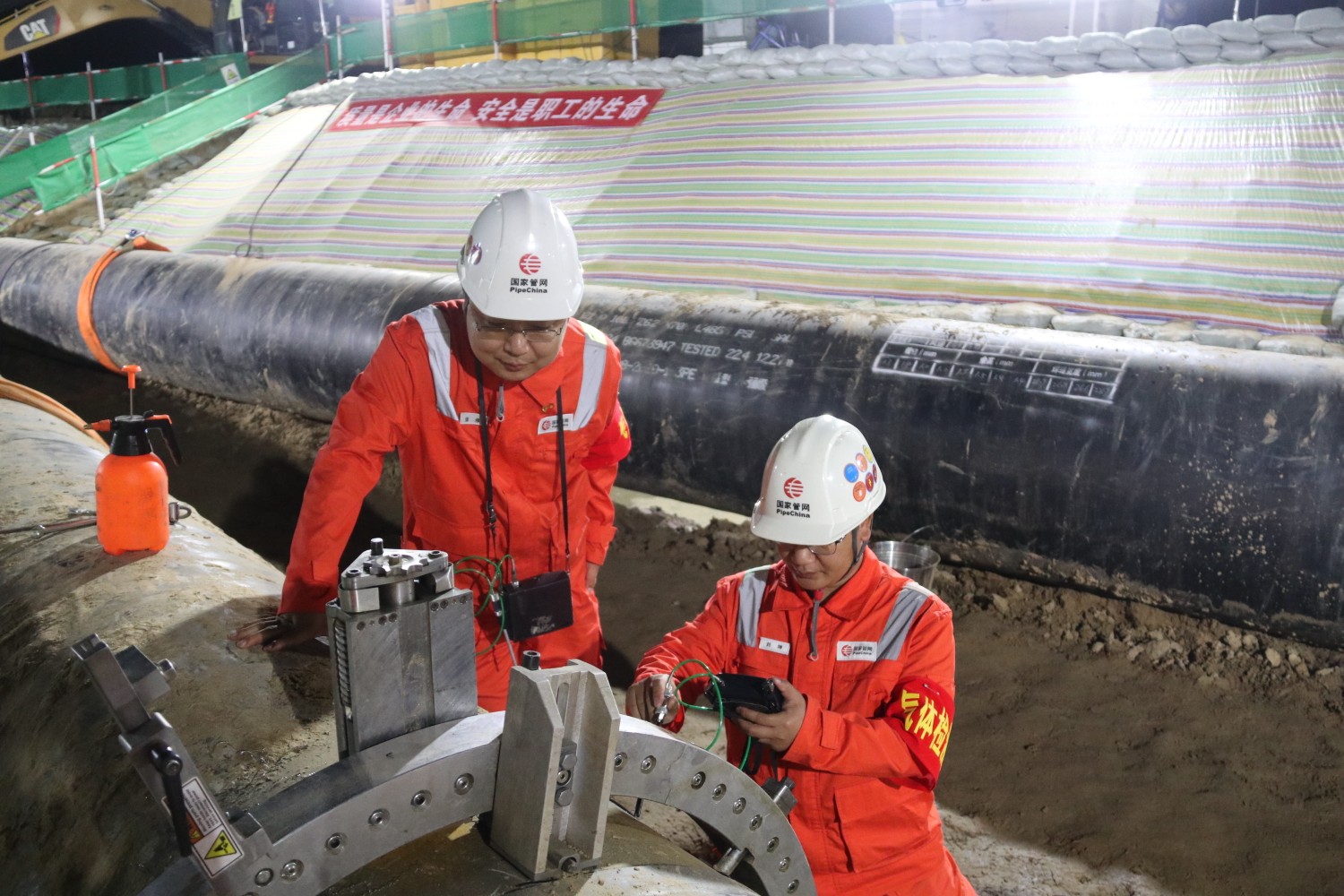

5月29日8时45分,经过43.5小时的持续作业,位于河南省周口市扶沟县的国家管网西气东输一线双洎河穿越段管道迁改工程,顺利完成最后一道焊口焊接并一次检测合格,标志着迁改新建管段成功接入西气东输一线在用管道。至此,国家管网西气东输一线双洎河穿越段管道迁改工程动火连头作业圆满完成。
此次管道迁改工程是国家管网集团西气东输公司配合河南省灾后治理开展的专项重点工作。贾鲁河综合治理工程是郑州“7.20”特大暴雨灾害灾后恢复重建的标志性工程,作为贾鲁河的支流,双洎河也在此次治理之列。原西气东输一线管道从双洎河(扶沟段)下穿越而过,河道按照计划开挖治理后,该段将会出现约50米长的悬空管道。为助力灾后重建,国家管网集团西气东输公司经过多方论证,决定对该处穿越管段进行迁改,在确保管道安全平稳运行的同时,有效保证灾后治理效果。

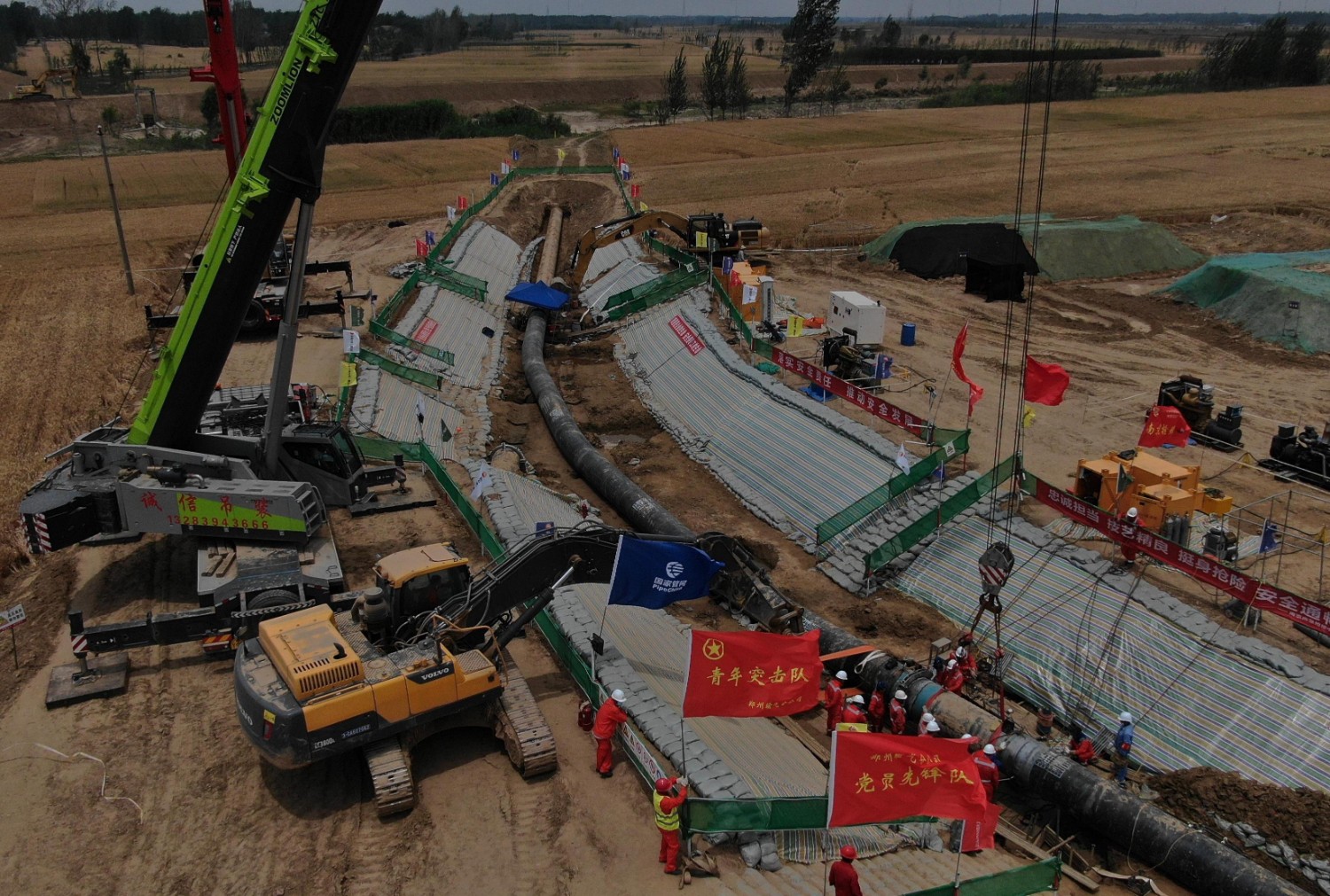

为配合贾鲁河治理整体施工进度,迁改管段长约680米的总体工期需要在2个月内完成,于6月底前完成迁建任务。4月8日确定“短距离定向钻穿越方案”后,西气东输郑州输气分公司立即联系设计单位开展初步设计,以最快速度完成防洪评价、水土保持方案以及安评、环评等合规手续办理。分公司从其他项目紧急调运管材445吨,全国范围内调拨异型管件12件、专用焊材1500公斤、大型定向钻等施工机具32套,组织7家施工单位120名施工人员快速进场,全力推进迁改工程。
4月27日,工程正式开工。西气东输公司特事特办,通过启动Ⅲ级应急响应的方式,统筹加快施工组织,只争朝夕推进施工开展,安排专人24小时驻扎现场,“白黑”开展施工协调和质量监督,克服疫情封控、施工机具队伍集结、管材管件采购、上下游用气协调及全国天然气管网工艺调整等诸多困难,高效组织开展现场施工。5月25日,迁改管段焊接、检测、试压等工作陆续完成,具备了接入西气东输一线在用管道的动火作业条件。
据了解,此次动火连头属于特级动火作业,涉及管道天然气放空、调压等一系列动作。国家管网调控中心系统部署,西气东输公司严密组织,统筹全国管网天然气调运,确保现场各项条件符合动火作业要求,同时保证管网输气平稳。
动火连头的圆满完成,标志着国家管网西气东输一线双洎河穿越段管道迁改工程告一段落。后续,郑州输气分公司还将有序开展作业现场管沟回填、阴保设施安装、地面防腐验证、光缆接续、管道标识埋设等工作。
国家管网西气东输积极履行社会责任,全力配合河南灾后治理,仅用时32天便完成了680米管道的迁改任务,以实际行动践行了“服务国家战略,服务人民需要,服务行业发展”的企业宗旨,彰显了“关键时刻顶得上”的央企担当。(杨黎明)
