23
2026.10
我国油气管网探索形成甲醇输送新格局

今年以来,我国重大油气基础设施持续完善,“全国一张网”不断织密筑牢,油气供应保障能力稳步提升。记者10月18日从国家管网集团华东公司获悉,目前,近11.3万公里的油气管道“全国一张网”正加快探索形成“西醇东送”“北醇南运”的输送格局。今年7月,国内首次成品油长输管道顺序输送燃料甲醇现场试验顺利完成。此次实验将甲醇“夹”在汽油中间输送,实现密闭可控运行,验证了在役管道输送甲醇在工艺、管材、安全管控等方面的技术可行性。此次试验标志着我国成品油管道顺序输送甲醇技术实现从理论探索到工程验证的关键跨越,为跨区域绿色甲醇安全、高效输送提供了完整技术方案与实践示范。记者了解到,目前国家管网集团华东公司正在开展“双向摸底”:北上资源端,赴内蒙古、辽宁、吉林等地调研“北醇南运”输送条件与市场消纳情况;南下消费端,聚焦船用燃料与化工消费两大场景,摸清江浙核心甲醇制烯烃企业消费规模及物流成本结构,也为氢、氨等清洁能源输送积累经验。据介绍,甲醇管道输送依托现有成品油管道实现顺序输送,相当于让甲醇搭上现有成品油管道输送的“顺风车”。输送过程全程密闭、能耗较低,单位运输碳排放明显低于同等规模的公路运输,环保效益显著。利用在役管道输送甲醇,无需新建专用管道,可在较大程度上节约投资、缩短建设周期,同时减少土地占用与施工对环境的影响,可实现存量资产盘活与绿色低碳发展的多重效益。中国石油大学(北京)机械与储运工程学院教授宫敬表示,与新建甲醇管道相比,这种模式可降低基础设施投资80%以上,建设工期可缩短50%至70%,大幅减少沿线环境扰动与生态影响。业内专家指出,甲醇作为液态新能源,兼具安全性与经济性,是理想的液体储氢载体。若我国甲醇产能进一步释放、形成规模化供给,则可替代的原油体量将十分可观,有助于为保障国家能源安全提供有力支撑。(科技日报记者 刘园园)

16
2026.10
西部管道公司首座储罐无人化自主大修完工 打造智能绿色检修“样板”

国家管网集团西部管道有限责任公司(简称:西部管道公司)鄯善作业区G1013号储罐无人化自主大修顺利完工。该储罐是西部管道公司首座实施无人化自主大修的储罐。10月14日,储罐投运后平稳运行半个月,各项设备参数全部达标,为西部管道公司大型储罐智能绿色自主检修打造实践“样板”。图为西部管道公司技术人员调试储罐检修爬壁机器人。张秀文 摄鄯善原油储备库是西部能源保供网络的关键枢纽,G1013号储罐按期开展大修,作业涵盖罐底板缺陷修复、一二次密封更换、浮舱修补、罐体防腐修复等多项高风险工序。以往大型储罐检修大多依赖外部施工队伍,受限空间、高处作业叠加,安全管控压力大。本次大修,鄯善作业区首次落地储罐无人化自主检修技术,同步启用智慧工地管控平台,推动党建引领、安全管控与科技创新深度融合,持续提升罐区储运保障硬实力。图为西部管道员工利用储罐异形件开展手动硼砂除锈作业。张秀文 摄项目创新应用“飞秒激光+超高压水+水喷砂三合一爬壁机器人快速表面处理技术”,自主检修设备使用率超过85%。这套绿色新工艺替代传统高污染、高风险的干喷砂除锈模式,实现施工质量一次合格率100%,高风险作业管控风险降低60%以上,有效压缩施工工期,打破大型储罐大修对外委队伍的依赖,树立起储罐智能绿色自主检修标杆。受限空间作业智慧化管控平台持续发挥安全“智慧大脑”作用,集成人脸识别、智能手环、气体检测、视频监控等设备,实现受限空间作业全流程数字化管控。人员进出作业区域通过人脸识别自动登记,补齐人工登记短板。智能手环实时采集作业人员体征,针对超时作业、气体超标、人员身体异常实现即时预警。平台自4月投用以来,多次拦截超时作业、提前处置气体异常,预警作业人员健康体征异常,推动高风险作业管理从“人盯人”向“数据驱动”、从“事后处置”向“实时预警”转变,切实提升现场安全管理质效。西部管道公司技术人员在对储罐大修设备进行验收。韩梦丽 摄今年7月,现场面临高温酷暑与高风险任务双重考验。设备班长翟京山、青年骨干胡俊牵头,带领青年党员坚守检修一线,紧盯喷砂除锈、缺陷补焊、防腐施工等关键工序,逐项核对作业内容,规范办理作业票证。现场不间断开展巡检,紧盯高空、受限空间等高风险环节,严格对标施工标准,牢牢守住大修安全底线。为保障储罐顺利投运,鄯善作业区压紧压实属地管理责任,提前细化投产全流程方案。投运全过程执行标准化作业,落实“三方审核、唱票制”,坚持“一人操作、一人监护”,关键阀门切换专人值守,值班领导全程在岗监护。此次储罐投产采用 G1014号储罐压油进油工艺,站控室每10分钟核算一次进油量,罐壁设置8处观测刻度,现场人员定时巡检,密切跟踪浮船起浮状态,防范浮盘卡阻、倾斜等各类风险,保障投运平稳有序。图为西部管道公司员工在储罐投产过程中登上储罐进行巡检。李明星 摄据了解,西部管道公司G1013号储罐成功投运,是储罐自主检修、数字化管控、标准化投产深度融合的生动实践。下一步,鄯善作业区将系统梳理总结“无人化大修+智慧工地+标准化投产”成套属地管理经验,持续推进站场数字化智能化升级,不断增强设备自主维保能力,夯实罐区储运保障根基,守牢西部能源通道安全关口,为国家能源安全稳定供应贡献力量。(胡建波)

16
2026.10

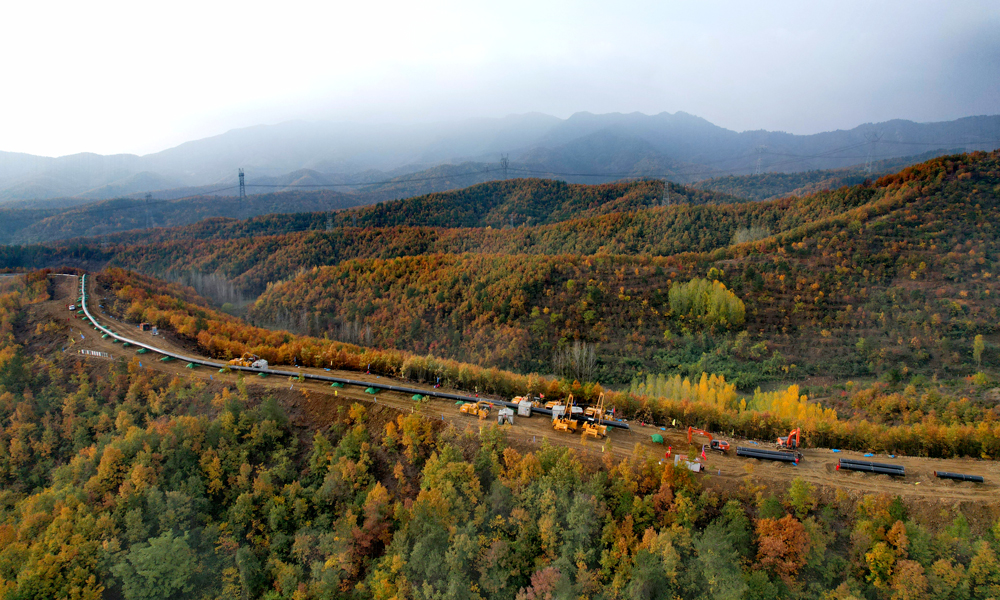

川气东送二线隧道四标掘进任务完成三分之二

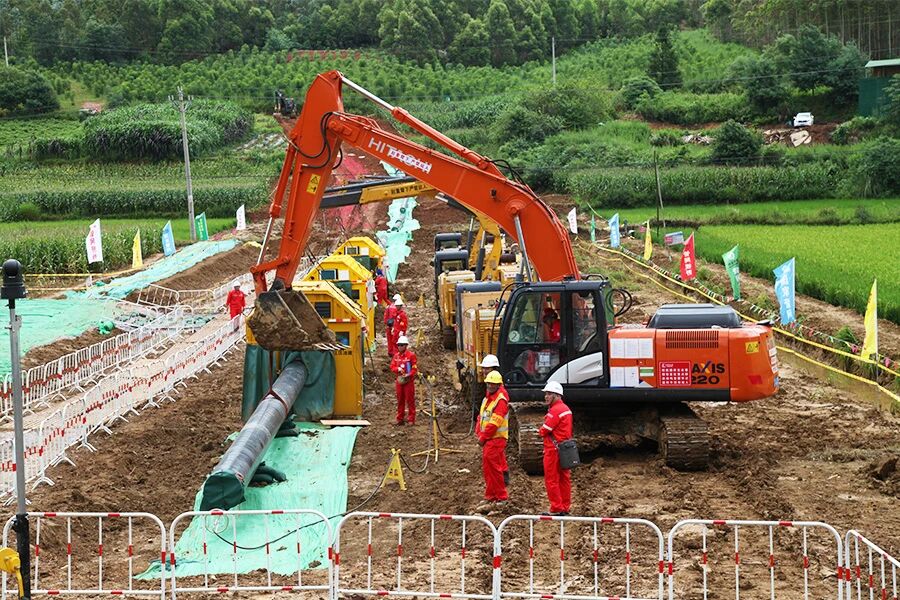

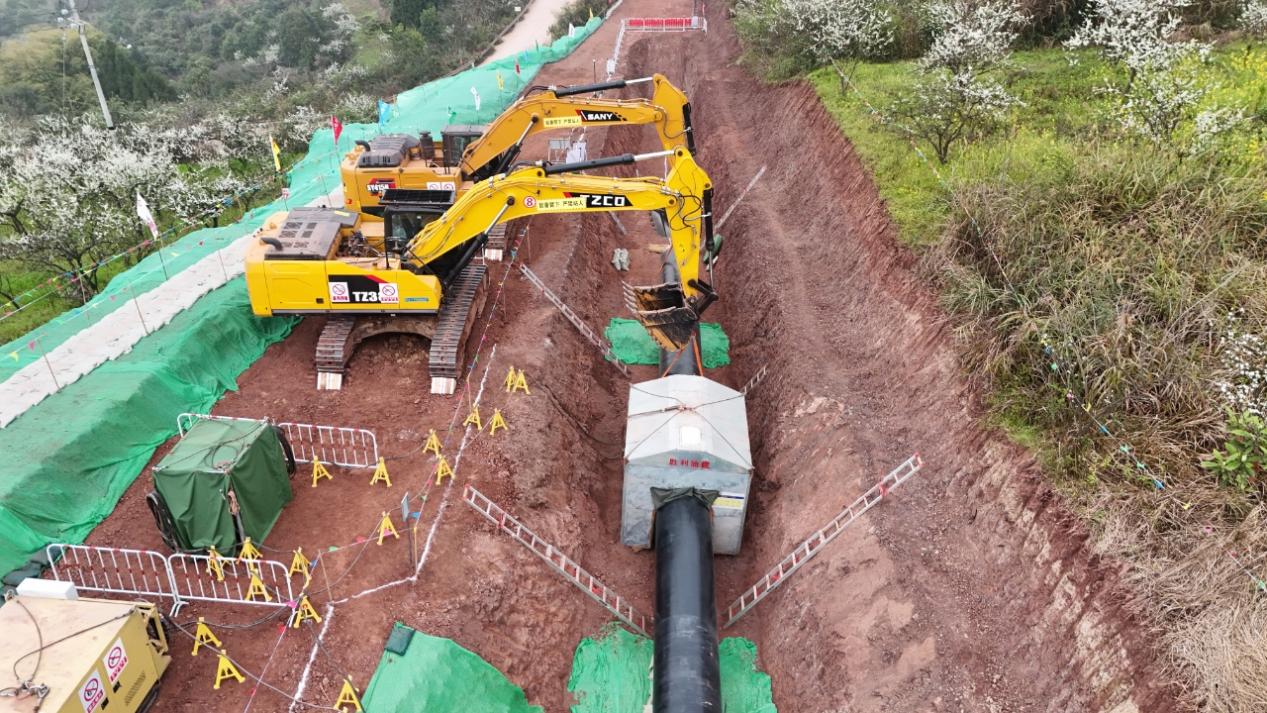

近日,由国家管网集团投资建设、中铁十局承建的川气东送二线天然气管道工程鄂豫赣皖浙闽段干线工程隧道四标段深塘岙隧道顺利贯通,项目累计完成开挖支护进尺超两万八千米,隧道掘进完成三分之二,工程建设取得阶段性胜利。项目地处浙江金华、丽水、台州及温州四市交界的崇山峻岭之中,共承担27座隧道的掘进任务,隧道总长41.95千米,其中长度大于2千米的隧道有8座。施工面临“线路长、断面小、地质杂、坡陡险、环保严”五大严峻挑战,项目团队需要在3.2米×3.2米的狭窄空间内,穿越风化沉凝灰岩、凝灰质泥岩等复杂地层,攻克富水地质、超10%纵坡等施工风险。坚持标准先行,构建全过程管理体系。面对重重困难,项目团队坚持“标准先行、体系引领”,构建起全方位、全周期的标准化施工管理体系,确立“1个战略导向+4大核心维度+5大核心管理理念”的管理思路,全面推行临建工程标准化、隧道工程标准化、安全环水保标准化。通过编制作业指导书、技术交底及“三超治理”考核管理办法,将管理触角延伸至每一个作业班组、每一道施工工序,把责任压实到每一个岗位。在临建工程上,严格执行洞口“一洞一景”策划,规范现场标识标牌、门禁系统及视频监控布局。在隧道施工中,实施气体监测、视频全覆盖及机械360°摄像监控,确保施工现场可视、可控、可溯。聚焦工艺创新,以“智造”赋能提速增效。针对小断面隧道施工效率低、安全风险高的痛点,强化技术创新与工艺优化,以“智造”赋能提速增效。项目团队深入开展爆破参数优化与钻杆匹配技术研究,动态调整孔网参数、装药结构及起爆网路,并将3米钻杆升级为2.5米+3.5米钻杆结合使用,使平均单循环进尺由2.2米提升至2.8米,工序循环时长从18.8小时压缩至13.8小时。为解决喷浆作业覆盖面小、回弹率高的问题,将传统单喷头湿喷机改造为双喷头同步作业模式,喷射同等断面耗时由5.5小时减少至2.8小时,大幅提升了支护质量与施工速度。此外,针对洞内会车难、出渣慢的难题,在合适位置增设临时倒车洞,优化车辆通行路径,单循环出渣耗时降低1至2小时,有效破解了“能挖不能出”的瓶颈。在珠龙隧道等工期压力大的控制性工程中,计划通过采用单口衬砌双台车拼接浇筑工艺,双向同步施工工效可达48米/天,有效缩短衬砌作业时间,保障关键节点按期兑现。强化底线思维,筑牢安全绿色防线。项目团队始终秉持“安全为先、绿色低碳”的发展理念,构建起严密的安全防护网和绿色守护网。面对山区地表水系多、防汛压力大的现状,项目部编制专项应急救援预案,常态化开展防洪防汛演练与风险源辨识,严格执行安全作业票签批制度。持续深化“党建+安全”,建立党员安全包保制度,细化党员责任区与关键工序管控要点,充分发挥党员先锋模范作用,现场安全风险大幅下降、隐患排查整改效率显著提升。在环保方面,针对厚仁水库、黄山隧道等生态敏感区,高标准建设洞口四级沉淀池,实施表土剥离苫盖、临时弃渣拦挡及机械设备防渗漏措施,确保施工废水达标排放。截至目前,项目金钩隧道、枫树坪隧道、百花隧道等8座隧道已先后贯通。下一步,中铁十局项目团队将紧盯剩余工程量,科学组织施工,持续优化资源配置,全力克服台风汛期、火工品管控及弃渣消纳等外部制约因素,适时开展劳动竞赛活动,掀起全隧大干快上热潮,力争早日实现全线贯通目标。川气东送二线工程是国家“十四五”规划重点能源项目,也是构建我国“全国一张网”天然气管网格局的关键一环。建成投用后,这条横贯浙西南的“能源动脉”将把清洁能源源源不断地输送到千家万户,为沿线经济社会高质量发展注入强劲动力,对于完善我国长三角地区天然气管网布局、提升区域能源保供能力具有深远意义。(通讯员:余清燕 路强国)

16
2026.10
2026年“数据要素×”大赛天津分赛落幕 102个项目获奖

人民网天津10月14日电 (记者崔新耀)今日,2026年“数据要素×”大赛天津分赛颁奖活动在天津市数据局举办。市级相关部门、各区数据管理部门、获奖项目团队等代表参加。据悉,2026年是《“数据要素×”三年行动计划(2024—2026年)》收官之年,也是国家数据局确定的“数据要素价值释放年”。本届天津分赛在国家数据局、天津市人民政府指导下,由市数据局主办,市数据发展中心协办,以“数据赋能 乘数而上”为主题,设置工业制造、现代农业、商贸流通、京津冀协同发展、数据基础设施等18个赛道。赛事自5月启动,经项目征集、专家评审,共产生102个获奖项目。其中,34个项目代表天津参加全国总决赛,9个项目成功晋级,将赴青岛参加全国总决赛线下终评。颁奖活动上,天津市数据局、市住建委分管负责同志分别致辞。活动回顾了2024年以来天津市数据领域取得的成效,重温历届赛事筹备和参赛项目团队拼搏风采。天津市数据局联合十余个市级部门,连续成功举办3届“数据要素×”大赛天津分赛,征集和打造示范性强、带动性广的数据要素典型案例场景,累计获奖项目达到252个,推荐至全国总决赛项目85个,前两届累计获得全国总决赛奖项14个。天津市数据局和相关市级部门负责同志为获奖项目团队和优秀组织奖代表颁发证书。曙光智算、中海油田服务股份有限公司、国家管网集团液化天然气有限公司项目代表分别围绕算力调度、油气勘探、能源安全生产等领域进行案例分享,展示天津市数据要素创新应用成果。市数据局相关处室负责同志进行政策宣讲,解读中央预算内项目申报相关要求,助力参赛项目成果落地转化。下一步,天津市将以“数据要素×”大赛为抓手,持续深化数据要素市场化配置改革,推动更多赛事成果推广应用,为全市经济高质量发展注入数据动能。

14
2026.10
西气东输二三线果子沟管道工程4号隧道TBM顺利始发 全线进入最后攻坚阶段

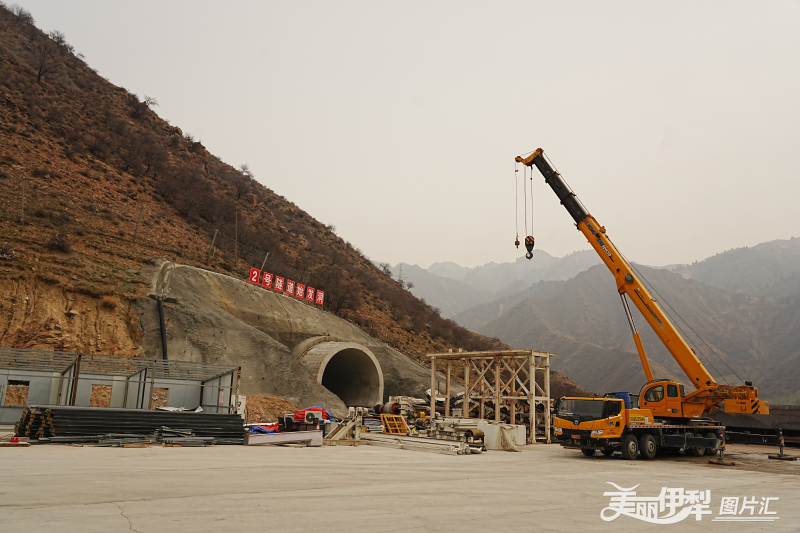

随着巨大的刀盘缓缓转动,国家管网集团西部管道有限责任公司(简称:西部管道公司)西气东输二三线果子沟管道工程4号隧道双护盾TBM(全断面隧道掘进机)近日顺利始发掘进。至此,该项目控制性工程剩余掘进工作面全面铺开,标志着这条穿越天山腹地的能源大动脉全线进入最后攻坚阶段,为按期建成投运按下“加速键”。图为西气东输二三线果子沟管道工程4号隧道TBM顺利始发。张磊 摄果子沟地处西天山腹地,地势险要、地质复杂,是西气东输二三线管道穿越天山山脉的必经之路和关键控制性节点。作为国家能源通道重点工程,西气东输二三线果子沟管道工程划分为隧道、线路及站场两大单项工程。其中,隧道工程共规划建设4条山体隧道,总实长23.15公里,全程采用双护盾TBM掘进工艺。该项施工于2023年10月15日先行启动,截至目前,隧道工程完成综合进度80.6%,1号、2号隧道已贯通,3号隧道TBM累计掘进4966.85米。图为西部管道公司正在对TBM设备进行维护保养。刘复合 供图线路及站场工程采用双管同沟敷设方式,管道总长32公里,已于今年4月10日全线打火开焊。先期移交的1号隧道于7月25日启动洞内管道焊接。截至目前,累计完成线路扫线6.8公里、一般线路段管道焊接8.888公里、1号隧道管道焊接4.845公里。2号隧道按期贯通后,需将设备转运至4号隧道入口,设备拆运面临作业空间狭窄、大件吊装转运受限等严峻挑战。面对难题,项目部坚持超前谋划,提前组织施工单位完成吊组装、大件运输队伍选商及现场障碍物拆除工作,并协调高速公路封闭进行专项运输,为设备进场扫清障碍。在施工准备阶段,项目部严格执行超危大工程管理规定,专项方案经专家论证及监理、建设单位审批后实施,确保每一步操作都有据可依、安全可控。图为西部管道公司正在进行TBM设备组装。刘复合 供图设备运抵4号隧道进口后,项目部按分体始发专项方案推进组装与始发工作。现场,320吨履带吊与220吨汽车吊协同作业,高效完成盾体、主驱动、刀盘及14节后配套拖车的吊装组拼。与此同时,厂家驻场对主驱动进行全面检修,完成易损件更换与升级,并组织水、电、油、仪等系统联调联试,对始发条件检查发现的问题逐项闭环整改。从拆解、跨区运输到现场组装、维修调试,整个流程仅用时2个月,不仅大幅缩短了工期,更为顺利始发筑牢了坚实基础。这一速度的背后,是建设者们对工艺的精准把控和对效率的极致追求。施工全过程执行日常安全管理制度,每日开展全覆盖安全巡检。在大件吊装等高风险环节,安排专人全程旁站监督,严格开展吊组装、始发、复掘等安全条件核查,确保各环节安全可控,实现了施工期间的“零事故”目标。下一步,西部管道公司将锚定建设目标,发扬攻坚克难的实干精神,统筹隧道掘进与管道施工,全力打造能源管道精品工程,为筑牢国家能源安全屏障贡献管网力量。(张磊)

10
2026.10
国家管网西气东输苏浙沪分公司保供超5.14亿立方米

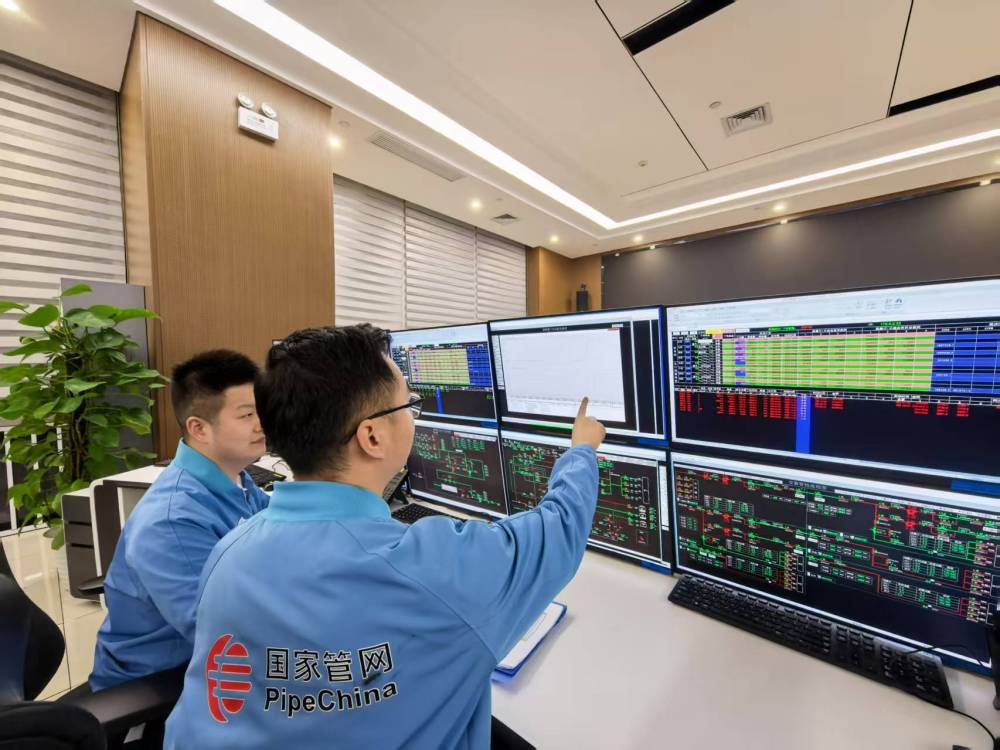

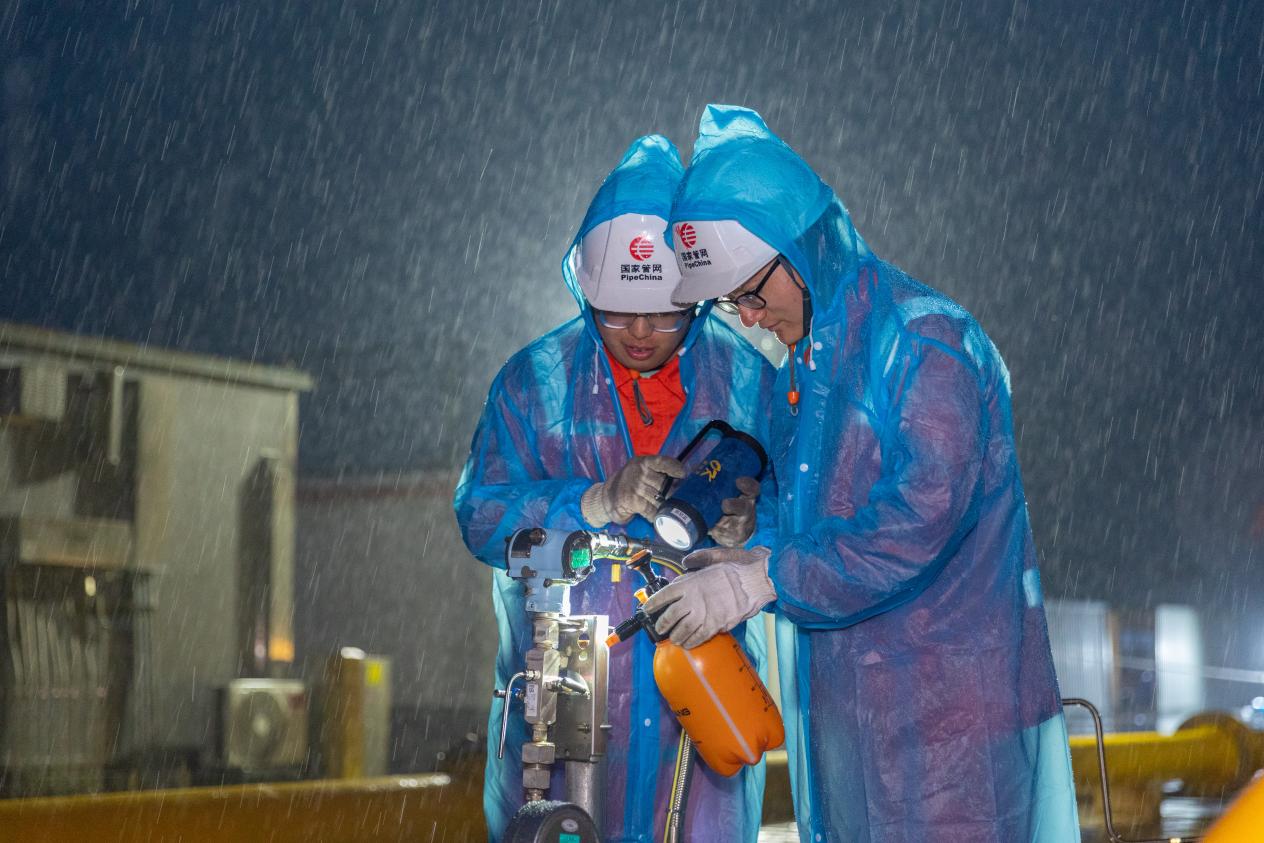

金秋送爽,丹桂飘香,中秋、国庆如约而至。为全力保障苏沪大地人民群众安心过节,国家管网集团西气东输公司苏浙沪输气分公司(以下简称分公司)以实实在在行动护航能源动脉安全畅通,超5.14亿立方米天然气被平稳输送到苏南、上海地区的千家万户,为“中国红”注入“温暖橙”坚实的力量。清晨,晨光熹微,上海白鹤作业区管道管理员袁庭宇背起巡检包,踏上熟悉的乡间土路。脚下蜿蜒的乡间小道,一头连着纵横交错的能源管线,一头牵着千家万户的烟火平安。上海白鹤作业区所辖管道线路总长70.9公里,沿线河流交错、农田密布,每一寸管线的安全稳定,都关乎周边群众的生活与城市能源平稳运行。上海白鹤作业区 袁庭宇田间地头的管道巡护工作,没有捷径可走。沿着管线走向,袁庭宇一步一查、步步用心,每抵达一处关键点位、每靠近一根阴极保护测试桩,他都俯身排查管线运行状态、查看安全警示牌完好情况,反复确认管线周边无违规施工,确认一切正常后,才奔赴下一个巡检点位。国庆期间返乡群众增多,正是开展管道保护的好时机。袁庭宇沿着田埂逐户走访、上门宣讲,把管道安全课堂稳稳设在田间地头。他带着《石油天然气管道保护法》在农户家中反复讲解。不讲大道理,就讲:“管道一旦泄漏,庄稼毁了、地也不能种了,更会威胁大家的人身安全。”朴实直白的话语,让群众听得懂、记得住、能践行。夕阳西下,袁庭宇结束了当天的巡护,在巡检记录本上工工整整地写下:“徒步巡线完成,未见异常。”合上本子,他回头望了一眼身后那条沿着管道蜿蜒伸展的巡检小路,路虽窄,却通向千千万万家庭的温暖与平安。这条路上,每天都有脚步走过。每一个脚步,都是对安全的承诺。国庆佳节,气温陡降。场站里一抹橙色身影正迎着寒风与冷雨,一丝不苟地巡检设备。他是甪直作业区的青年员工刘鑫宇,入职三年,连续三年国庆假期在岗坚守。甪直作业区 刘鑫宇甪直站是“北气南下”能源大通道与西气东输管道系统的重要交汇枢纽,日分输气量超230万立方米、日最大转供量超2000万立方米,节日期间能源保供责任重大。静谧的站控室内,刘鑫宇紧盯屏幕上实时跳动的运行参数,目光如炬、凝神专注,精准把控每一组数据、每一项运行工况,稳稳守住场站监控中枢。走出站控室,他顶风冒雨,穿梭在西一线、西二线、“北气南下”能源大通道的工艺区,对设备设施、管线阀门、消防器材等关键部位开展拉网式巡检,一圈下来微信运动步数增加八千多步。在他看来,巡检从无小事,宁可多走几步、多查几遍、多看几眼,也要确保每一处设备状态完好、每一项运行工况稳定。在同事眼里,刘鑫宇是出了名的“较真”,对待巡检工作细致严谨、精益求精。连日阴雨使得空气湿度攀升,设备运行环境更为潮湿。国庆值守期间,场站各项运行参数平稳、设备运行状态良好,但熟悉设备工况的刘鑫宇,依旧保持着一贯的严谨细致。途经发电机间时,他习惯性驻足停留,对设备开展全方位的“望、闻、问、切”,细致确认设备在连续阴雨天气下的运行稳定性,全力保障设备始终处于最优运行状态。重复的巡检路,平凡的值守日常。刘鑫宇于细微处坚守初心、于坚守中扛起责任,做能源保供温暖的节日“守护人”。为应对节日期间突发情况,南京抢修队提前谋划、周密部署,配足应急物资,实行“24小时”应急待命机制,确保突发情况能够快速响应、高效处置。王东,是这支应急队伍的“粮草管家”。每日值守,他都会对抢险装备开展全面检查、调试与维护。从抢险车辆车况、车载动力系统,到各类机具、检测仪器、防护器材,逐项核验设备完好状态,细致盘点库存,及时补充更新消耗物资,保障所有抢险装备拿得出、用得上、靠得住。南京抢修队 王东节日期间,王东在例行盘点时发现,一台便携式检测仪的备用电池余量不足。虽然当前设备尚能正常使用,短时间内不会受影响,但他没有心存侥幸,第一时间更换电池。在他眼里,应急保障容不得半点“差不多”,任何一件小器材,都是现场处置不可或缺的一环。在做好物资保障之余,他组织应急人员开展实战化演练,熟练掌握各类突发故障的处置流程和操作规范,全力提升应急处置能力,用充分准备筑牢应急防线。王东始终保持临战状态,用“24小时”的坚守,守护着能源动脉的畅通无阻,全力保障分公司所辖区域的用气安全。他们是田埂上的“追光者”,是工艺区的“守护人”,是维修现场的“急先锋”——他们用坚守守护着千家万户的用气安全,也为祖国生日献上最朴实的祝福。

09
2026.10
宁夏原油外输管网累计输油突破2亿吨

29
2026.09

探访705 | 这里能为“新能源”运输管道“体检”?

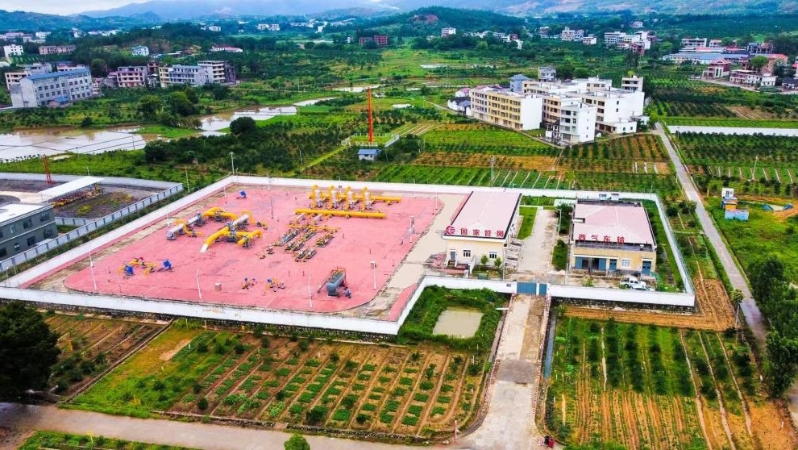

当氢气、二氧化碳、甲醇这些“新能源”要踏上长距离输送之路,管道能不能扛住?谁来给它们做“体检”?近日,小编走进国家管网集团西部管道公司705新能源储运试验基地,实地探访这座试验平台。705新能源储运试验基地施工现场。陈佳俊 摄2025年11月,705新能源储运试验基地正式开工建设,占地109亩,实行“一套机构、两块牌子”运行模式,既是国家管网集团新能源储运重点实验室,也是自治区认定的新疆多介质管道安全输送重点实验室。705新能源储运试验基地施工现场。陈佳俊 摄新能源要上路,管道得先“体检”,经受住考验。基地规划建设五大国内首套试验平台,主要覆盖氢气、二氧化碳、甲醇三类新型能源介质。其中,氢气管输试验平台、氢气中试试验平台致力于研究如何将氢气“混入”天然气管道后安全高效的远距离输送;二氧化碳管输综合试验平台和二氧化碳激波管试验平台,分别聚焦二氧化碳的多相态管输技术与二氧化碳减压波特性测试;甲醇输送试验平台侧重于让甲醇借助现有成品油管道“搭便车”顺序输送。705新能源储运试验基地施工现场。陈佳俊 摄当前,国内新能源管输技术尚处在探索阶段,缺少系统性中试试验平台,相关行业标准有待完善。基地瞄准行业“卡脖子”技术难题,遵循“研究—验证—标准—应用”自主创新路径,通过中试验证,补齐氢气、二氧化碳、绿色甲醇长距离管道输送技术短板,形成可复制、可推广的新能源管输技术成果。705新能源储运试验基地施工现场。张琪 摄在“双碳”目标的指引下,705基地的意义远不止于新疆。未来,这里将为全国的新能源管道建设提供关键技术验证与“标准答案”,助力氢气东送、碳捕集封存等清洁能源大动脉的构建,服务国家能源安全与新疆新型能源产业的高质量发展。

23
2026.09

我国首个环岛天然气管网 海南管网累计输气超350亿立方米

今天(9月23日),记者从国家管网集团获悉,我国首个环岛天然气管网——海南管网累计输气超350亿立方米,为海南自由贸易港建设和清洁能源岛建设提供了坚实支撑。海南环岛管网总里程899公里,由三亚—东方、东方—洋浦—海口、海口—文昌、文昌—琼海—三亚四条骨干管道组成,建有14座工艺站场、42座阀室,途经海口、三亚、儋州、东方、文昌、琼海等14个市县,惠及1000余万人口,主要向燃气发电厂、工业用户和城市燃气客户供气。截至目前,海南环岛管网累计输送清洁天然气超350亿立方米,折合可替代煤炭约4660万吨,相当于减少粉尘排放超2540万吨、二氧化碳排放超5120万吨,为海南自贸港的绿色低碳发展注入了强劲动能。(总台央视记者 王世玉 张伟)

22
2026.09
今年我国新建主干油气管道超2500公里

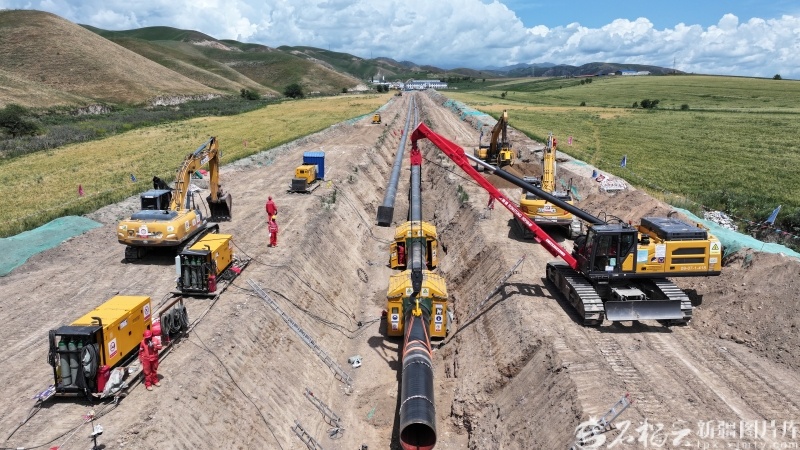

央视网消息(新闻联播):今年以来,我国持续加快油气国家级干线、省级管网和直供管道建设步伐,互联互通、安全高效的油气“全国一张网”加速成形。在江苏,全长143.8公里的千万吨级原油管道——连云港至仪征原油管道连淮段投产运营以来,日输油量最高达7万吨,有效提升长江沿线地区油气资源保障能力。 数据显示,今年以来,我国已新建主干油气管道里程超2500公里,主干油气管道总里程达11.29万公里,覆盖30个省区市及香港特别行政区,形成“四大战略通道+五纵五横”天然气骨干管网格局。主干管网加速推进的同时,管网向县域、基层的延伸正不断打通油气供应“最后一公里”。在福建龙岩,西气东输三线连城支线天然气管道工程正式开工建设,项目建成后,连城县将实现管道天然气县域直供。在贵州黔南,随着长顺支线天然气管道近日投产,当地“县县通”6条支线已全部接入国家主干管网,2.8万多户群众具备用气条件。按照规划,到2030年,我国新增油气长输管道2万公里,全国油气长输管网规模达22万公里。
